桥梁爆破拆除基本设计及安全监测

来源:成都交博科技有限公司 更新时间:2023-10-26 10:27:12 阅读量:107

近年来由于我国的交通运输业的快速发展,导致我国对桥梁的要求不断提高。在桥梁的数量上,以及桥梁的质量上都提出了很高的要求。对于过去的一些桥梁,由于其设计理念落后,施工的技术比较的浅显,同时对于工程质量的把握都比较的落后,同时还由于过去的一些桥梁都是一些中小型的桥梁,再加上时间上的长久,使得他们已经不能够话应现代交通运输的发展。因此,对这一部分桥梁应该进行拆除,桥梁爆破拆除是一项技术工程,讲究一定的技术和方法,否则就会导致很大的工程安全事故。

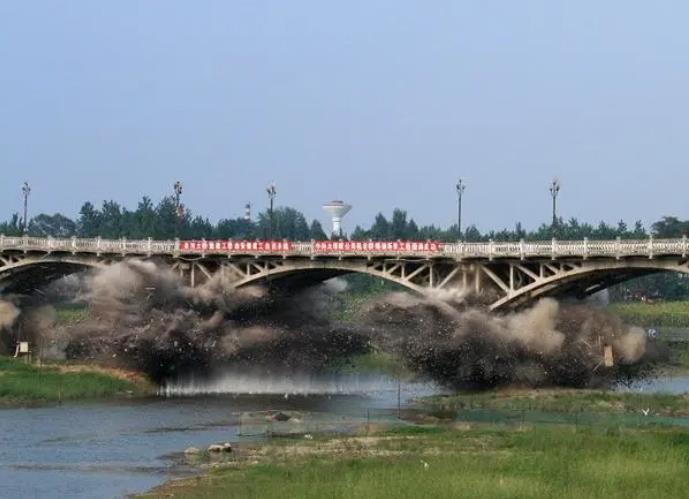

爆破拆除方法为,爆破桥墩,使上部结构垮塌于河床上后在河床上再对梁体和墩身进行破碎解体拆除。为了降低爆破震动和上部结构落地时的震动,爆破施工按照松动爆破、依次逐跨倒塌的方式进行,爆破设计时采用多段延时起爆技术,按预定的顺序逐座桥墩起爆再在河床上进行解体破碎清理。下列以A城老桥为例作说明:



老桥结构

老桥全长200m,宽26m,为双幅预应力钢筋混凝土连续箱梁桥,单幅宽13m

老桥上部结构箱梁单幅底板宽 5.6m,顶板宽12.6m,梁高为2.2m (箱梁中心线处);在支点位置处设置横隔板。下部结构桥墩钢筋混凝土墩帽,薄壁墩身,墩帽顶横桥向宽度为7.6m.顺桥向宽度为2.7m。墩身横桥向宽度为4.1m,顺桥向厚度为1.6m,桥墩基础分为扩大基础和桩基础两种。



拆除要求及特点

(1)上部结构拆除前应对桥上及桥下管线进行迁移,保证管线通畅。

(2)桥梁拆除时应保证河道通航和行洪,尽量减少河道封航时间。

(3)拆除过程中要保证已建成的东、西辅桥的安全。

(4)拆除杂物需运出现场,不得堆放在桥下,影响行洪和通航。



定向爆破施工技术预处理

根据结构特点及周围环境,在距离桩顶面采用气服式钻岩机钻孔,使和钢筋分离并扩大钻孔切割部分钢筋,爆破时使混凝土脱离钢筋,钢筋屈服失稳的速度加快,降低堆积物的高度;



定向爆破参数设计

根据桥梁整体结构、长度,在墩身根部钻爆破孔、装药,待墩身部分爆破完成后再处理墩身以下部分;



起爆网络设计

导爆管起爆和电起爆相结合,采用多段延时起爆技术,一次性同时点火,使上部结构向岸边逐跨倒塌,起爆顺序根据a号桥墩b号桥墩b号桥墩d号桥墩e号桥墩依次起爆。按孔内为非电导爆管毫秒延期1段、3段和5段雷guan,网路连接采用大把抓,每三竖排炮孔的非电导爆管为一把,每把用两发瞬发电雷guan反向连接,电雷guan用串联方法连接到起bao器上,连线导通后合闸起爆;



墩身和基础爆破参数设计

炮孔排列方式采用多排孔相结合的布孔方式,采用多排孔时炮孔成梅花形布置

(1)爆破参数如下炮孔直径为40mm。炸yao选用2#岩石硝炸yao或乳化zha药,药卷直径为32mm; 炮孔深度为台阶高度;Z小抵抗线0.6m; 炮孔间距1.0m;列距1m;单孔装药量1.0kg

(2)装药和填塞

装药:装药前先要验孔;

填塞填塞长度0.6m;

(3)延期时间和爆破网络

在保证安全情况下尽可能采用微差爆破,相邻段微差时间间隔50~ 75ms为宜;可采用电爆网络或导爆管起爆网络的起爆方式;

电点火线路必需使用同厂、同批、同桥丝的电雷guan。电雷guan误差值康铜桥丝为0.30,镍铬桥丝为0.80。使用专用欧姆表检测电雷guan和电点火线路;



爆破安全校核及安全防护措施

1安全距离计算

(1)爆破振动速度安全允许距离计算

V-安全允许振动速度,V=2~ 3cm/s,取2cm/s

K-相关系数,k250

K-相关系数,K0.50

Q'单响Zda药量,Q'=2.52kg

R-爆点中心至Z近保护物距离

a-相关系数,a=1.5-2.0,取2.0

(2)爆破冲击波安全允许距离

爆破时必须采取防护措施。安全防护措施主要采用近体防护与间接防护相结合,装药完成后被爆破桥墩要用多层稻草、钢丝网和彩条布直接紧贴防护,在离桥墩2 ~ 2.5m处用脚手架和竹夹板搭设防护墙进行间接遮挡防护,防护墙高6m,采用切实有效的防护措施后爆破飞石可控制在50m以内。

2爆破震动速度校核

般砖房、非抗震的大型砌建筑物,安全允许振速为2.0~ 3.0cm/s;钢筋混凝土结构房屋,安全允许振速为3.0~ 5.0cm/s

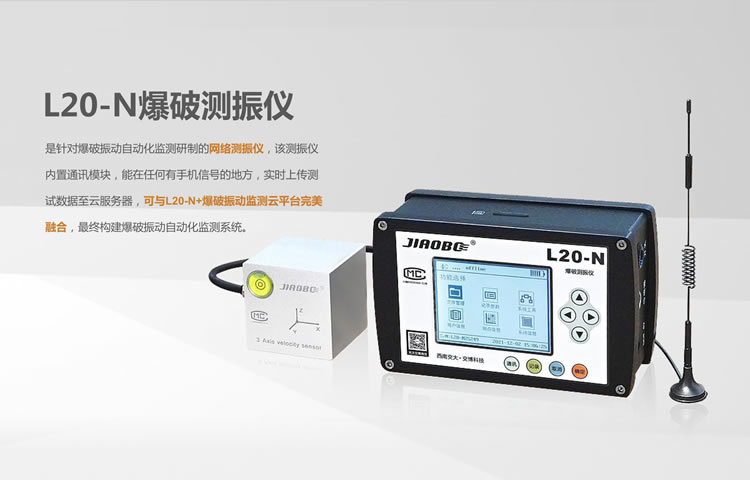

根据爆破点位设置相关监测点,采用L20-N爆破测振仪记录爆破参数,两侧桥墩的爆破振动V=2.55cm/s,小于规程的要求,无安全影响。

3塌落震动的防护

将整跨箱梁下方地面上铺垫1.5~2.0m黄后加稻草,保持松散状态,作为箱梁落地过程中的缓冲层可减少振动的影响。



经过精心爆破设计和现场操作,老桥爆破拆除施工安全顺利完成,桥墩爆破过程和梁体倒塌完全按照设计进行,箱梁垂直落于河床上。爆破过程中,全程用网络爆破测振仪进行监测,振速为安全值内,爆破对两侧辅桥和周围建筑物未造成影响,拆除工作获得圆满成功,为今后的类似施工提供了宝贵的经验。



参与评论

全部评论(0条)

相关产品推荐(★较多用户关注☆)
你可能还想看
  • 资讯
  • 技术
  • 百科
  • 应用
  • 爆破水锤试验机用途
    本文将深入探讨爆破水锤试验机的主要用途及其在各行业中的重要作用,帮助读者更好地了解这一设备的关键功能和实际应用场景。
    2025-10-19129阅读 爆破试验机
  • 质量流量计拆除注意事项
    它的拆除工作虽然看似简单,但由于其在系统中所起的关键作用,拆除时的细节处理却需要特别小心。文章将详细探讨质量流量计拆除的注意事项,以确保拆除过程中的安全、准确性,并避免对设备造成不必要的损坏或对操作人员构成风险。通过全面了解这些注意事项,可以有效提高操作效率,降低系统故障的发生概率。
    2025-10-1851阅读 质量流量计
  • 网络机柜拆除注意事项
    在某些情况下,如设备升级、机房改造或搬迁,可能需要拆除现有的网络机柜。拆除网络机柜不仅涉及到设备的安全和数据保护,更需要遵循一系列细致的步骤,以避免意外损害和数据丢失。本文将深入探讨网络机柜拆除时需要特别注意的事项,帮助企业和专业人员在拆除过程中保障设备和数据的安全。
    2025-10-20117阅读 网络机柜
  • 万能试验机拆除注意事项
    本文将详细介绍拆除过程中的关键注意事项,以确保设备安全拆卸、工作人员的安全,并有效防止对设备造成损害。通过了解这些拆除流程和技术要求,能够更好地保障后续工作顺利进行,提升工作效率和安全性。
    2025-10-2092阅读 万能试验机
  • 压力传感器的拆除方法
    随着设备的使用或更换需求,拆除压力传感器成为了一项必要的操作。正确的拆除方法不仅可以避免设备损坏,还能确保操作人员的安全。本篇文章将详细介绍压力传感器拆除的关键步骤,帮助用户在拆卸过程中更加高效、安全,并减少不必要的维修成本。
    2025-10-23167阅读 压力传感器
  • 查看更多
版权与免责声明

①本文由仪器网入驻的作者或注册的会员撰写并发布,观点仅代表作者本人,不代表仪器网立场。若内容侵犯到您的合法权益,请及时告诉,我们立即通知作者,并马上删除。

②凡本网注明"来源:仪器网"的所有作品,版权均属于仪器网,转载时须经本网同意,并请注明仪器网(www.yiqi.com)。

③本网转载并注明来源的作品,目的在于传递更多信息,并不代表本网赞同其观点或证实其内容的真实性,不承担此类作品侵权行为的直接责任及连带责任。其他媒体、网站或个人从本网转载时,必须保留本网注明的作品来源,并自负版权等法律责任。

④若本站内容侵犯到您的合法权益,请及时告诉,我们马上修改或删除。邮箱:hezou_yiqi

热点资讯
二氧化氯报警器安装过程中需要注意哪些误区呢
助力工业安全:甲乙硫醚检测仪的专业厂家与技术优势
预算1300万元 合肥物质院等离子体所 采购蠕变试验机
预算31万元 吉林大学第二医院 采购脉动真空压力灭菌器(环氧乙烷)
预算350万元 复旦大学附属眼耳鼻喉科医院 采购手术显微镜
有机物VOC报警器有哪些特点
预算40万元 复旦大学附属中山医院 采购活体化学物质实时分析仪
预算76.8万元 东南大学生命科学与技术学院 采购超低温冰箱
甲醛检测仪品牌有哪些?
煤油检测仪品牌有哪些?安帕尔以专业能力和“六心”理念领跑市场
近期话题
相关产品

在线留言

上传文档或图片,大小不超过10M
换一张?
取消
